Consultation Charge Ressource
Il est possible de consulter la charge de travail associée à la ressource courante ou bien à une liste de ressource sélectionnées via les deux actions suivantes accessibles depuis les ressources des files d’attente sur CT:
Consulter la charge de la ressource courante

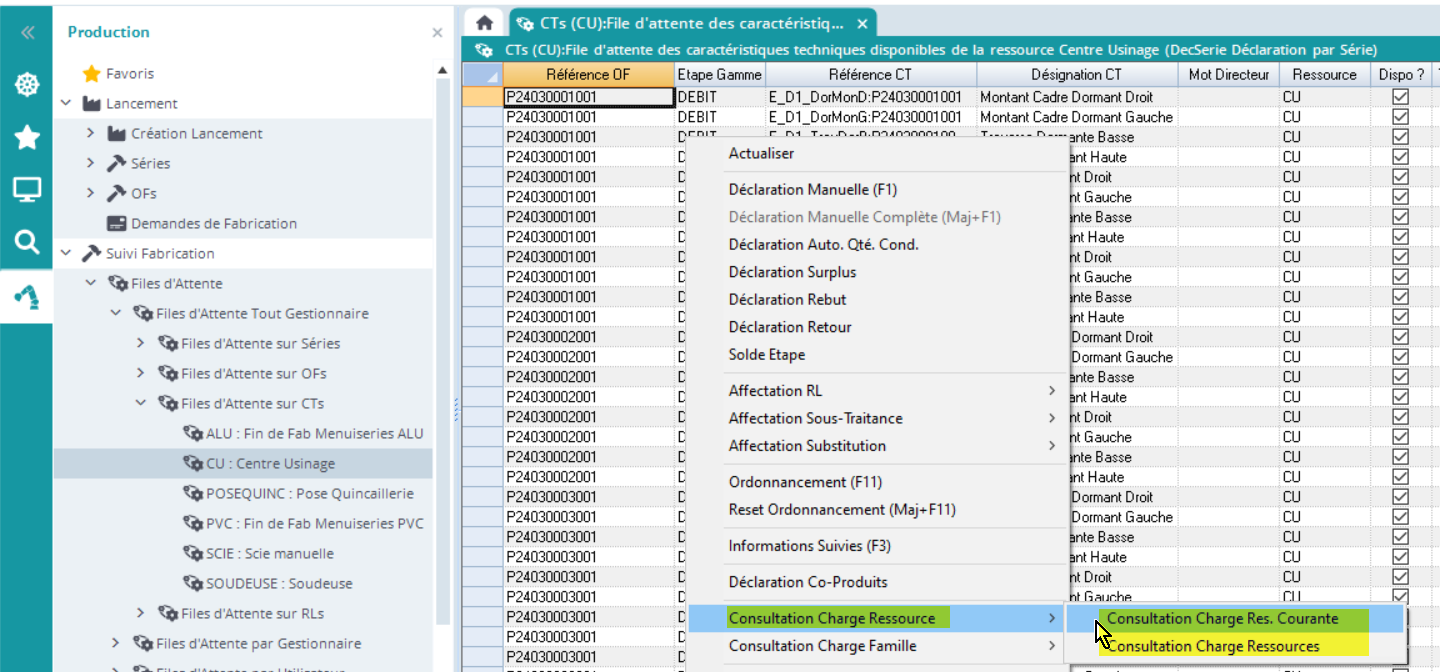

➡️ Action “Consultation Charge Ress. Courante”
Pour cette action, on se place sur les CT de la ressource sur laquelle on souhaite consulter la charge. Cette action permet de calculer la charge totale de la ressource courante ou la charge de la sélection des CTs effectuée avant le lancement de l’action:

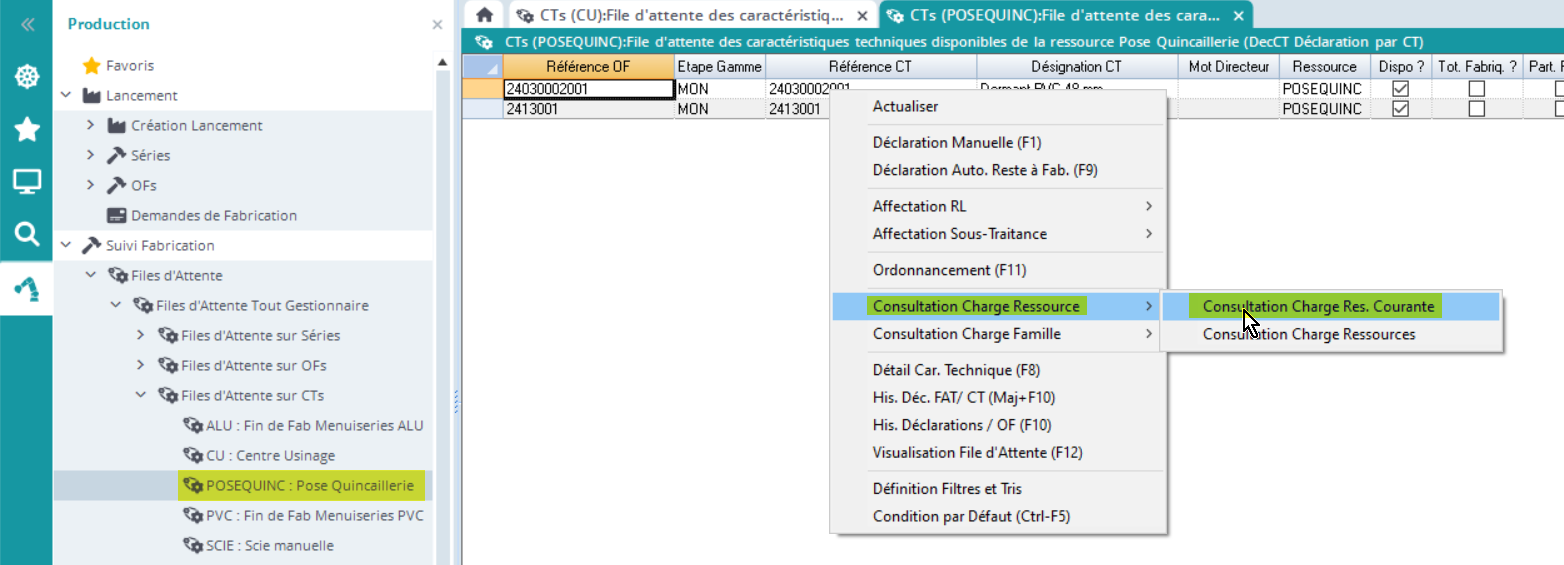

Ici, je souhaite consulter la charge pour le centre d’usinage, sans sélectionner de CT en particuliers, je lance donc l’action depuis cette ressource:
Et j’obtiens le résultat suivant:
Ressource : Référence de la Ressource.
Disp. : Si coché, calcul effectué sur les toutes les CTs disponibles sur la Ressource.
Charge Totale Charge Totale de la Ressource
Charge Retard Cumul de la charge des CTs ayant la date de fin au plus tard inférieur à la date du jour.
Charge Dispo. Charge des CTs disponibles sur la Ressource.
Consulter la charge de la/des ressource(s) séléctionnée(s)
➡️ Action “Consultation Charge Ressources”

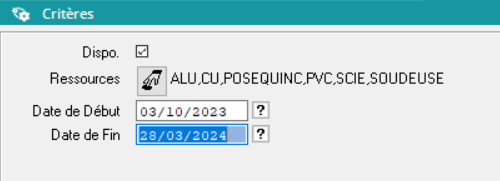

Cette action peut être lancée depuis n’importe quelle ressource de la file d’attente des CT. Elle permet de consulter la charge de plusieurs ressources. La fiche critère, ci-dessous, permet d’effectuer un filtre sur le calcul de charge à effectuer.
Dispo : Si coché, le calcul se fera que sur les CTs disponibles sur les Ressources sinon le calcul se fera sur les CTs dispos et les CTs non débutées.
Ressources : Permet de sélectionner une liste de ressource.
Date de Début : Date de Début de prise en compte des Cts à calculer (par rapport à la date de début des CTs).
Date de Fin : Date de Fin de prise en compte des CTs à calculer (par rapport à la date de fin des CTs).

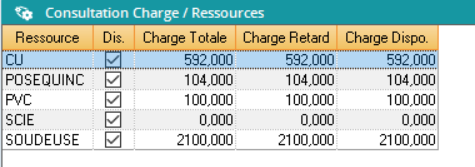

La validation de la fiche enchaîne sur le calcul de la charge représenté par la liste ci-dessous.
Ressource : Référence de la Ressource.
Disp. : Si coché, calcul effectué sur les toutes les CTs disponibles sur la Ressource.
Charge Totale : Charge Totale de la Ressource
Charge Retard : Cumul de la charge des CTs ayant la date de fin au plus tard inférieur à la date du jour.
Charge Dispo. : Charge des CTs disponibles sur la Ressource.
