Définir les capacités défauts ou forcées sur une ressource
Ce n’est pas obligatoire… mais comme on mesure la charge dans nos ateliers, il peut être utile aussi de définir quelle est la charge maximale pour nos postes de travail !
Nous suivons une charge en heures dans chacun de nos 3 postes de travail. Imaginons que sur chaque poste on a maximum 16h de travail.
Gérer la capacité défaut sur chaque ressource

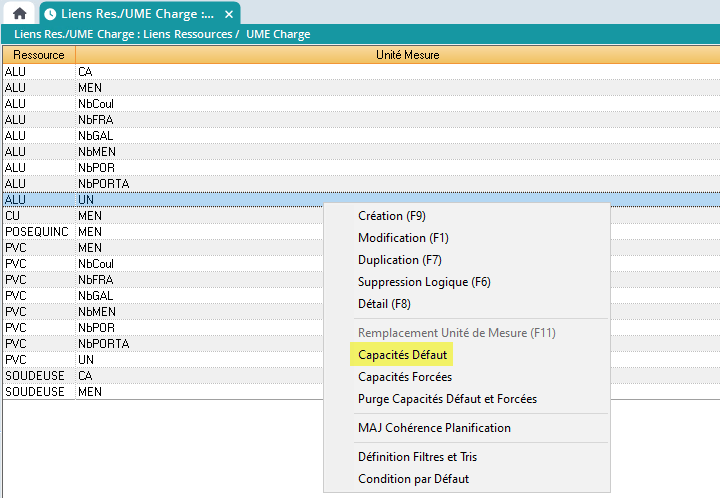

Sur les liens Ressources/UME, on clique sur “Capacité défaut”:

Validez la page qui s’affiche ensuite:

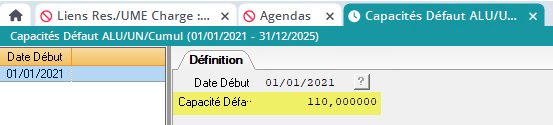

Vous pouvez ensuite définir la capacité défaut !
Pour notre exemple, c’est 100 pièces sur le poste chaque jour ! 🙂
![]() |
|

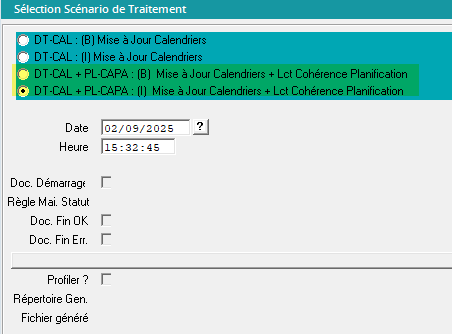

A la validation, vous pouvez sélectionner la 3eme ou 4eme option, qui permet notamment de mettre à jour la cohérence planification:

Faites ça pour chaque lien Ressource/UME que vous avez créé !

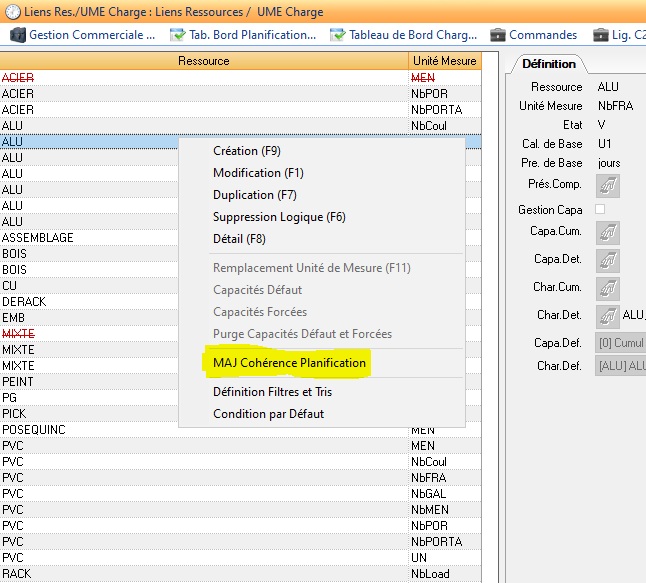

A chaque fois que vous re-modifiez une capacité, il faut bien penser à relancer le traitement “MAJ cohérence planification” que vous venez de lancer ci-dessus lors de la validation ! Quand vous modifiez la capacité, il faut lancer le traitement ici:

Gérer la capacité forcée sur chaque ressource
Ci-dessus, on a créé des capacités défaut, mais on peut aussi gérer des capacités forcées ! Par exemple si on veux changer la capacité au jour le jour, s'il y a moins de personnel à cause d'un arrêt maladie…
Comment faire ?

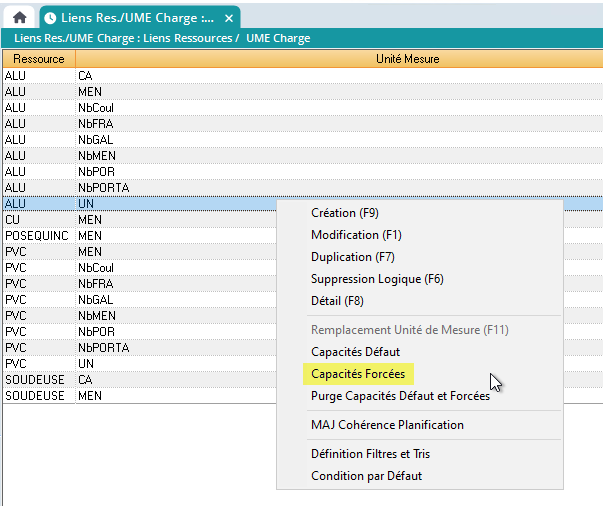

Depuis le lien ressource/U.M. Charge, on clique sur “Capacité forcée”:

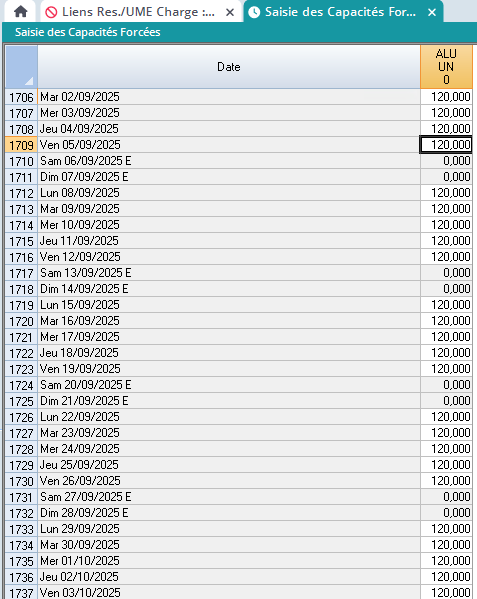

Puis, on peut entrer la capacité par jour !
